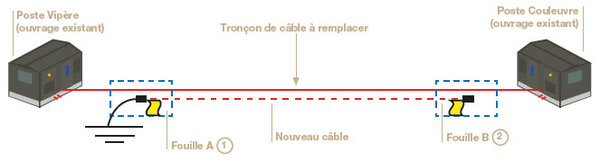

CÂBLE EN ATTENTE DEVANT ÊTRE MIS SOUS TENSION
DANS LE MOIS QUI SUIT LA PMEO




AVANT LA POSSIBILITÉ DE MISE EN EXPLOITATION DE L’OUVRAGE (PMEO) :
(1) Fouille A : le câble est étiqueté, mis en court-circuit, à la terre et capoté
(2) Fouille B : le câble est étiqueté et capoté

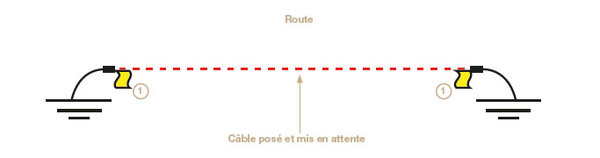

CÂBLE HTA POSÉ EN ANTICIPATION ET DEVANT RESTER EN ATTENTE
PLUS D'UN MOIS APRÈS LA PMEO

AVANT LA POSSIBILITÉ DE MISE EN EXPLOITATION DE L’OUVRAGE (PMEO) :
De part et d’autre de la route :
le câble est étiqueté, mis en court-circuit, à la terre et capoté
